Na konci podzimu se stroje na mnoha stavbách zastaví a vyčkává se, až zase přijde teplejší období. Někdy ale není času nazbyt, a tak je potřeba v pracích pokračovat i během zimy. Zejména práce s betonem je v chladných dnech problematická, protože teplota zásadním způsobem ovlivňuje vlastnosti materiálu. Chcete vlastními silami postavit malou betonovou konstrukci, nebo ve spolupráci s betonárkou realizovat základovou desku domu?
Co znamená tvrdnutí a jak hraje roli teplota?
Pojmy tvrdnutí a schnutí se často zaměňují, ale nejde o totéž. Tvrdnutí znamená získávání pevnosti díky chemické reakci cementu s vodou, zatímco schnutí je pouze odpařování přebytečné vody z povrchu. Beton začíná tuhnout cca 45-60 minut po namíchání směsi a následná pevnost roste v průběhu času. Beton zraje celkem 28 dní, po kterých získává 100 % uváděné pevnosti.
V teplém a suchém počasí beton pravidelně vlhčíte alespoň 5 až 7 dní po betonáži. Lehký déšť většinou nevadí, pokud už beton začal tuhnout. Silný déšť krátce po betonáži ale může poškodit povrch a zhoršit kvalitu konstrukce. Předčasné zatížení může způsobit vznik mikrotrhlin, deformace nebo snížení pevnosti celé konstrukce.
Hydratace, zrání a vliv prostředí
Hydratace je klíčovým procesem, při němž postupně vznikají hydratační produkty, které vyplňují prostor mezi zrny kameniva a spojují je. Optimální zrání vyžaduje dostatek času a vlhkost. Standardní doba zrání a pochozí doba: beton dosahuje většiny své pevnosti kolem 28 dní, ale dojde i k dalšímu nárůstu pevnosti po delším čase.
Teplota okolí významně ovlivňuje rychlost hydratace a kvalitu betonu. Optimální teplota pro zrání se pohybuje nad +5 °C, ideálně mezi +10 °C a +25 °C. Při nízkých teplotách se hydratace zpomaluje, při teplotách kolem nuly se prakticky zastavuje. V zimním období je nutné betonovat pouze za podmínek, kdy lze zajistit teplotu nad +5 °C po celé rané fázi zrání.
Jak se připravují zimní betony a co používají betonárny

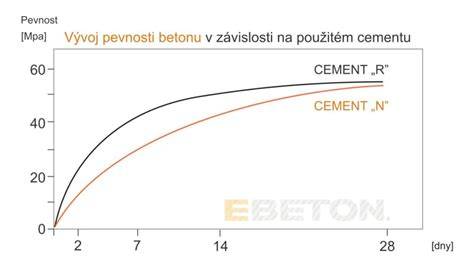

Při výrobě a dopravě betonu používají hotové směsi teplou vodu a často i ohřáté kamenivo. Betonárny řeší nízké teploty tím, že volí betony s vyšším výhynem hydratačního tepla a používají cementy s vyšším obsahem slínku. Doporučuje se portlandský cement typu CEM I nebo směsný cement typu CEM II, s rychlým náběhem počátečních pevností. Do směsí se mohou přidávat přísady, které snižují množství záměsové vody a zrychlují tuhnutí a tvrdnutí. Speciální zimní přísady do betonáže bývají standardně používány.
Pro betonování v zimě je důležité zajistit, aby po dobu 2-3 dnů neklesla teplota tuhnoucího betonu pod 5 °C. V některých případech se provádí aktivní ochrana foukáním horkého vzduchu pod zaplachtovanou konstrukci či elektrickým ohřevem ve bednění. Pokud máte v plánu základovou desku v zimě, očekávejte vyšší náklady.
Jak dosáhnout požadované teploty a ochrany během zrání
Ne vždy je možné pracovat za optimálních teplotních podmínek, a proto se doporučuje postupovat dle pravidel: teploty nad +5 °C po celé rané zrání, častější vlhčení a ochrana před nadměrným odpařováním vody. Aktivní ochrana nese sebou i náklady na dodatečné zimní opatření. Doba tvrdnutí se prodlužuje při nižší teplotě okolí a při vyšším obsahu vody ve směsi.
Vedle teploty hraje roli i vlhkost a větrné podmínky. Vysoké teploty a vítr zrychlují odpařování vody z povrchu a zvyšují riziko smršťovacích trhlin. V takových podmínkách je nutné ošetřování betonu zvýšit, zvolit pomalejší vývoj hydratačního tepla a použít vodu či krycí fólie pro udržení vlhkosti.
Praktické tipy pro zimní betonáž
Nepřidávejte do směsi další vodu nad doporučené množství; vyšší obsah vody snižuje pevnost a může prodloužit dobu tvrdnutí. Předčasné odbednění není vhodné: bednění odstraňujte až ve chvíli, kdy beton dosáhne dostatečné pevnosti. Beton správně zavibrujte a zhutněte, aby uvnitř nevznikaly vzduchové kapsy.
Pro stavbu základové desky v zimě je nutné počítat s vyššími náklady a s nutností volby vyšší pevnostní třídy betonu nebo přídavků zimních přísad. Pokud jde o dlouhodobou výstavbu, je vhodné zvolit takový postup, který minimalizuje riziko vzniku trhlin a zhoršené pevnosti.
Řízené zrání a ošetřování
Ošetřování čerstvého betonu je klíčové pro maximální pevnost a trvanlivost. Nejkritičtějších je prvních 7 dní. Základní metody: zakrytí povrchu neprodyšnou fólií, kterou je potřeba zatížit okraje; pravidelné jemné kropení vodou; použití savého krytí (geotextilie, jutová pytlovina) pro rovnoměrné vlhčení. Správné ošetřování zamezí vzniku smršťovacích trhlin a zajistí, že beton dosáhne požadované pevnosti.
Optimální teplota pro zrání by měla být v rozmezí +10 až +25 °C. Příliš nízké teploty zpomalují hydrataci; v extrémních podmínkách je třeba zvážit jiné směsi či alternativní metody ochrany. V zimě je důležité mít připravené temperované pracovní prostředí a vhodné ošetřovacie postupy.
Kontrola hotové podlahy a finální úpravy
Po vyzrání a vyschnutí podlahy bývá nutné provést několik kroků, než lze položit finální krytinu: kontrola zbytkové vlhkosti, broušení a očištění povrchu, penetrace a případné vyrovnávací stěrky. Zbytková vlhkost musí být vhodná pro typ finální krytiny (často 2-4 % CM). Při zrání dále sledujte potřebu vyrovnání a povrchových úprav.
Nejčastější chyby při betonování podlah a jejich prevenci: špatný poměr složek, nekvalitní materiály, nedostatečná příprava podkladu, špatné promíchání směsi, nedostatečné hutnění, nesprávné ošetřování, betonování za nevhodných podmínek a chybějící dilatační spáry. Včasná konzultace s odborníkem a dodržení plánu minimalizují rizika.
Rychlá rekapitulace a doporučení
Beton netvrdne vysycháním, ale chemickou reakcí; tvrdnutí a zrání závisí na teplotě okolí, vlhkosti a složení směsi. Pro zimní betonáž je klíčové udržet teplotu nad +5 °C v počáteční fázi a zajistit dostatečnou vlhkost během zrání. Při teplotách pod -5 °C je nutné zvláštní opatření a použití zimních přísad, případně odložit realizaci na teplejší období. Pokud tedy není nevyhnutelná nutnost, je lepší počkat na příznivější počasí.
